平成23年度秋季問題
問題51

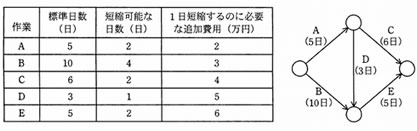

表は、あるプロジェクトの日程管理表であり、図は、各作業の日程と標準日数を表している。このプロジェクトの完了日程を3日間短縮するためには、追加費用は最低何万円必要か。
ア | 9 |
イ | 11 |
ウ | 12 |
エ | 13 |
表は、あるプロジェクトの日程管理表であり、図は、各作業の日程と標準日数を表している。このプロジェクトの完了日程を3日間短縮するためには、追加費用は最低何万円必要か。
ア | 9 |
イ | 11 |
ウ | 12 |
エ | 13 |
解答:イ
<解説>
- 当初のプロジェクトの所要日数及びクリティカルパスは次の図のようになる。
- 修正後の所要日数及びクリティカルパスは次のようになる。
- Aを1日、Bを3日間短縮するので3×3+2×1=(イ)11万円となる。
