平成26年度春季問題
問題54

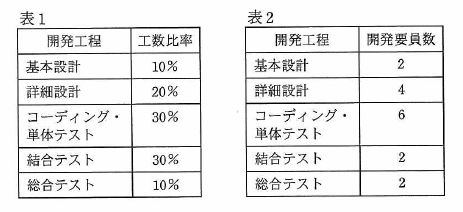

ある会社におけるウォータフォールモデルによるシステム開発の標準では、開発工程ごとの工数比率を表1のとおりに配分することになっている。 全体工数が40人月と見積もられるシステム開発に対し、表2に示す開発要員数を割り当てることになった。 このシステム開発に要する期間は何か月になるか。
ア | 2.5 |
イ | 6.7 |
ウ | 12 |
エ | 14 |
ある会社におけるウォータフォールモデルによるシステム開発の標準では、開発工程ごとの工数比率を表1のとおりに配分することになっている。 全体工数が40人月と見積もられるシステム開発に対し、表2に示す開発要員数を割り当てることになった。 このシステム開発に要する期間は何か月になるか。
ア | 2.5 |
イ | 6.7 |
ウ | 12 |
エ | 14 |
解答:エ
<解説>
ウォータフォールモデルは、上流から下流に向かって基本的に一方通行で行う開発モデルである。ウォータフォールモデルでは、見直しが上流であるほど影響が大きくなる。

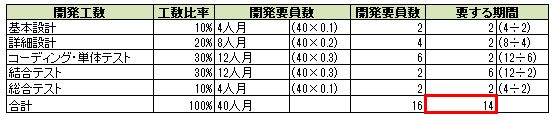

問題文より、開発要員を計算すると、次のようになる。
