問題52

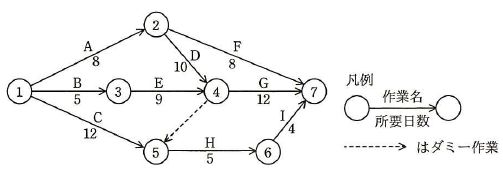

あるプロジェクトの作業が図に従って計画されているとき、最短日数で終了するためには、作業Hはプロジェクトの開始から遅くとも何日後に通過していなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
あるプロジェクトの作業が図に従って計画されているとき、最短日数で終了するためには、作業Hはプロジェクトの開始から遅くとも何日後に通過していなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
解答:エ
<解説>

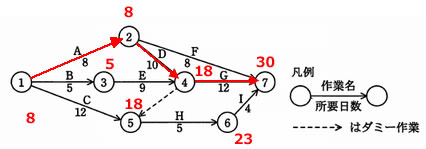

- プロジェクト全体の最短開始日・クリティカルパスを求める。
下図より、クリティカルパスは①→②→④→⑦,全作業工数は30日である。
- 結合点⑤が、プロジェクトの開始から遅くとも何日後に通過していなければならないか計算する。

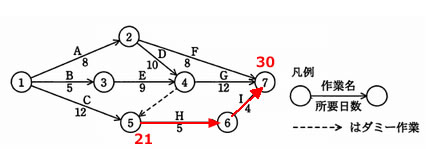

⑤→⑥→⑦間の作業日数には、9日間要するので、30日-9日=21日となる。
したがって、エが正解である。
