問題39

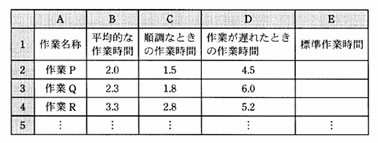

表計算ソフトを用いて各作業の標準作業時間を計算したい。標準作業時間は、“平均的な作業時間”には4、ほかの作業時間には1の重み付けをした加重平均で計算する。セル E2 へ入力する計算式はどれかここで、セル E2 の計算式はセル E3 から下のセルへ複写するものとする。
ア | B2*4+C2+D2 |
イ | (B2+C2+D2)/3 |
ウ | (B2*4+C2+D2)/3 |
エ | (B2*4+C2+D2)/6 |
表計算ソフトを用いて各作業の標準作業時間を計算したい。標準作業時間は、“平均的な作業時間”には4、ほかの作業時間には1の重み付けをした加重平均で計算する。セル E2 へ入力する計算式はどれかここで、セル E2 の計算式はセル E3 から下のセルへ複写するものとする。
ア | B2*4+C2+D2 |
イ | (B2+C2+D2)/3 |
ウ | (B2*4+C2+D2)/3 |
エ | (B2*4+C2+D2)/6 |
解答:エ
<解説>
平均的な作業時間には4,ほかの作業時間には1の重み付けをした加重平均で計算するので、
(平均的な作業時間×4+順調なときの作業時間+ 作業が遅れたときの作業時間)÷6(重みづけの合計(4+1+1=6))
で計算を行う必要がある。
すなわち、加重平均を求めるために,セル E2 へ入力する計算式は「(B2*4+C2+D2)/6」である。正規はエである。
