平成23年度特別問題
問題51

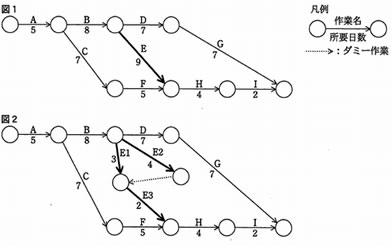

ファストトラッキング技法を用いてスケジュールの短縮を行う。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のように計画を変更すると,スケジュールは全体で何日短縮できるか。
ア | 1 |
イ | 2 |
ウ | 3 |
エ | 4 |
ファストトラッキング技法を用いてスケジュールの短縮を行う。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のように計画を変更すると,スケジュールは全体で何日短縮できるか。
ア | 1 |
イ | 2 |
ウ | 3 |
エ | 4 |
解答:ア
<解説>

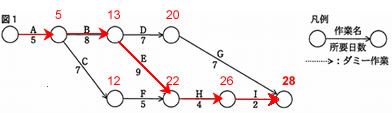

- 図1では、最長の経路は、A → B → E → H → I である。
所要日数は 5+8+9+4+2=28 日である。

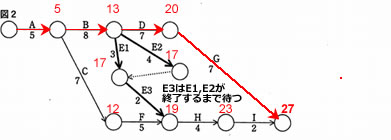

- 図2では、最長の経路は、A → B → D → G である。
所要日数: 5+8+7+7=27 日である。
- 1と2より1日短縮することが可能である。
28-27=1日
