平成21年度春季問題

問題37

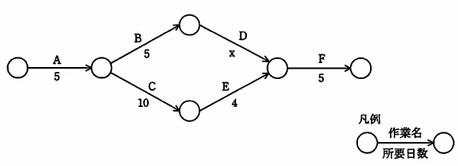

図の作業について、全体の作業終了までの日数は24日間であった。作業Cの日数を3日短縮できたので、全体の作業終了までの日数が1日減った。作業Dの所要日数は何日か。

6
7
8
9

図の作業について、全体の作業終了までの日数は24日間であった。作業Cの日数を3日短縮できたので、全体の作業終了までの日数が1日減った。作業Dの所要日数は何日か。

6
7
8
9

解答:ウ

<解説>

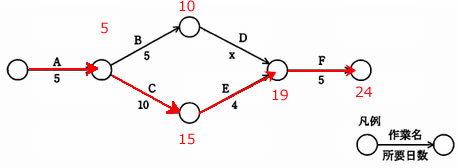

  1. 短縮前の全体の作業日数を計算する。短縮前の作業日数は24日,クリティカルパスはA→C→E→Fである。
    ※赤線はクリティカルパス

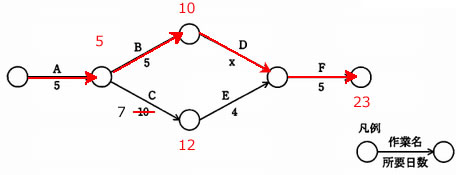

  2. 作業Cの日数を3日短縮した後の作業日数を計算する。短縮後の作業日数は23日,クリティカルパスはA→B→D→Fである。
    ※赤線はクリティカルパス

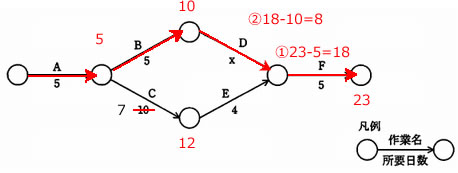

  3. 23日よりFの日数(5日)とA→Bの日数(10日)を23日から減じた8日が作業Dの所要日数である。
    ※赤線はクリティカルパス

よってウが正解である。
