- トップページ
- ITパスポート
- 平成22年度秋季問題一覧
- 平成22年度秋季問題100-解答・解説-分析
平成22年度秋季問題
問題100
【中間C】作業計画に関する次の記述を読んで、問97~100に答えよ。
E社の情報システム部では、新しい販売管理システム(以下、新販売管理システムという)の導入を計画している。情報システム部の新入社員Fさんは、既存の販売管理システムから新販売管理システムへの切替作業について、先輩の指導の下に作業時間の見積りを行うことになった。作業計画の一覧は、次の表に示すとおりである。
Fさんが全体の作業時間を求めたところ、当初想定していた時間より長くなったので、時間を短縮することを検討するように先輩から指示された。表に示される全体の作業時間を最も短縮できる方策はどれか。なお、並行して実施可能な作業はすべて並行して実施するものとする。
ア | 作業②を1.5時間短縮する。 |
イ | 作業④を1.5時間短縮する。 |
ウ | 作業⑤を1.5時間短縮する。 |
エ | 作業⑥を1.5時間短縮する。 |
Fさんが全体の作業時間を求めたところ、当初想定していた時間より長くなったので、時間を短縮することを検討するように先輩から指示された。表に示される全体の作業時間を最も短縮できる方策はどれか。なお、並行して実施可能な作業はすべて並行して実施するものとする。
ア | 作業②を1.5時間短縮する。 |
イ | 作業④を1.5時間短縮する。 |
ウ | 作業⑤を1.5時間短縮する。 |
エ | 作業⑥を1.5時間短縮する。 |
解答:イ

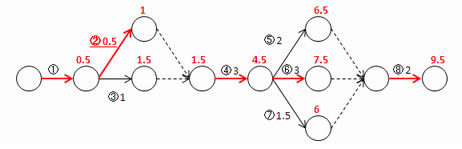

<解説>

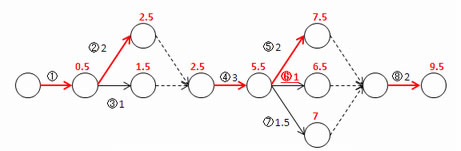

ア | × | 作業②を1.5時間短縮すると、作業時間を1時間短縮することができる。 |

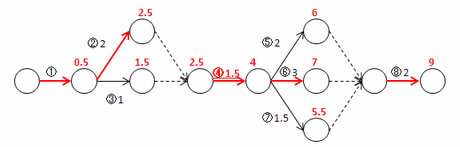

イ | ○ | 作業④を1.5時間短縮すると、作業時間を1.5時間短縮することができる。 |
ウ | × | 作業⑤を1.5時間短縮しても、作業時間は変わらない。 |

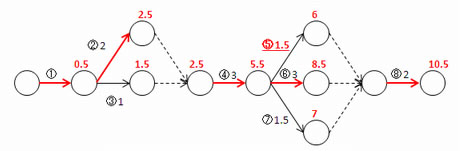

エ | × | 作業⑥を1.5時間短縮すると、作業時間を1時間短縮することができる。 |
分類
お問い合わせ
