平成25年度春季問題

問題10

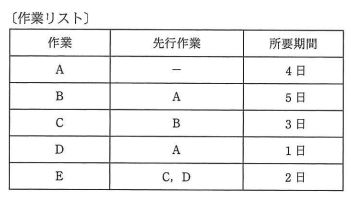

表はプロジェクトの作業リストである。 作業Dの総余裕時間は何日か。 ここで、各作業の依存関係は、すべてプレシデンスダイアグラム法における終了-開始関係とする。

0
4
7
14

表はプロジェクトの作業リストである。 作業Dの総余裕時間は何日か。 ここで、各作業の依存関係は、すべてプレシデンスダイアグラム法における終了-開始関係とする。

0
4
7
14

解答:ウ

<解説>

  1. アローダイアグラムに置き換えると次のようになる。
  2. クリティカルパスは、A(4 日)→ B(5 日)→ C(3 日)→ E(2 日)=14 日 である。
  3. クリティカルパス上にない作業DはBとCが終わるまでに終了する必要がある。
    したがって、8日-1日=7日となる。
