令和3年度秋季問題

問題4

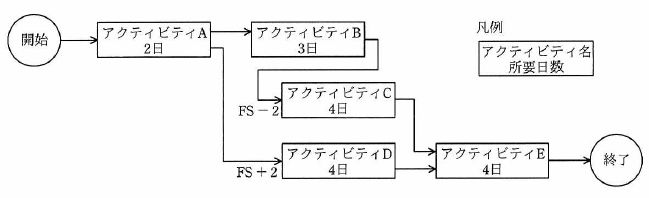

 アクティビティA〜Eによって実施する開発プロジェクトがある。図は,各アクティビティの依存関係をPDM(プレシデンスダイアグラム法)で表している。開発プロジェクトの最少の所要日数は何日か。ここで,FS − n は先行アクティビティが終了するn日前に後続アクティビティが開始できることを,FS + n は先行アクティビティが終了したn日後に後続アクティビティが開始できることを示している。

10
11
12
13

 アクティビティA〜Eによって実施する開発プロジェクトがある。図は,各アクティビティの依存関係をPDM(プレシデンスダイアグラム法)で表している。開発プロジェクトの最少の所要日数は何日か。ここで,FS − n は先行アクティビティが終了するn日前に後続アクティビティが開始できることを,FS + n は先行アクティビティが終了したn日後に後続アクティビティが開始できることを示している。

10
11
12
13

解答:ウ

<解説>

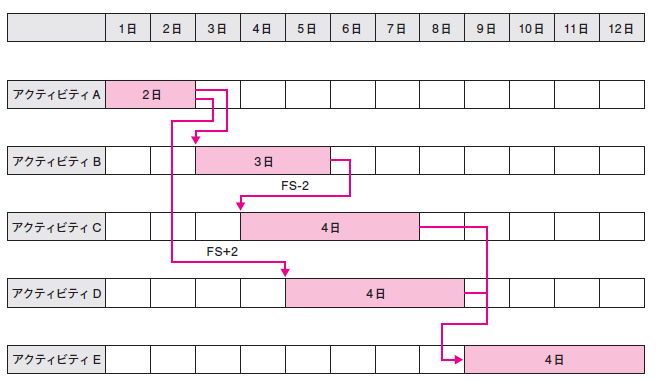

下図のようになる。したがって、ウが正解である。
