平成29年度春季問題
問題51

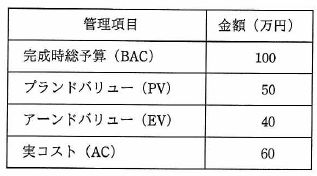

期間10日のプロジェクトを5日目の終了時にアーンドバリュー分析したところ、表のとおりであった。 現在のコスト効率が今後も続く場合、完成時総コスト見積り(EAC)は何万円か。
ア | 110 |
イ | 120 |
ウ | 135 |
エ | 150 |
期間10日のプロジェクトを5日目の終了時にアーンドバリュー分析したところ、表のとおりであった。 現在のコスト効率が今後も続く場合、完成時総コスト見積り(EAC)は何万円か。
ア | 110 |
イ | 120 |
ウ | 135 |
エ | 150 |
解答:エ
<解説>
EVM(Earned Value Management:アーンドバリュー分析)とは、プロジェクトマネジメントにおいて進捗状況の把握・管理を行う手法である。
EVMでは、コスト,スケジュール(進捗)の両面からプロジェクトの状況とパフォーマンスを数値化することができる。
アーンド・バリュー・マネジメントの各種用語の説明を下記に記す。
- BAC(Budget at Completion:完成時総予算 )
- プロジェクトの完了時点における作業の予算コストである。
- EAC (Estimate At Completion:完成時予測総コスト)
- プロジェクトの完了時点における作業の予測コストである。
- EV(Earned Value:達成額)
- 現時点までに完成した作業の予算コストである。
- AC(Actual Cost:実コスト)
- 現時点までに完了した作業の実コストである。
- CV(Cost Variance:コスト差異)
- コストに関する予実差である。
- CPI(Cost Performance Index:コスト効率指数)
- コスト効率の尺度である。
- CPI=EV÷AC
EACの算出には、次の方法がある。
現在の差異 (コスト効率) が将来も続くと判断した場合、基準コスト (BAC) から現時点で完成している価値 (EV) を引いて、今後生み出す価値を算出し、それをコスト効率指標 (CPI) で割ることで、今後の作業を完了するために必要な予算 (ETC) を算出し、それに実績コスト(AC) でを加えて完成時予測総コスト (EAC) を算出する。
EAC | = | AC+ (BAC - EV) ÷ CPI | |
したがって、 | |||
EAC | = | 60+(100-40)÷(40÷60)≒150 | |
となる。 |
よってエが正解である。
