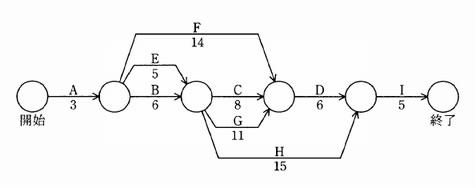

図は,あるプロジェクトの作業工程( A ~ I )とその作業日数を表している。このプロジェクトが終了するまでに必要な最短の日数は幾らか。

27
28
29
31

図は,あるプロジェクトの作業工程( A ~ I )とその作業日数を表している。このプロジェクトが終了するまでに必要な最短の日数は幾らか。

27
28
29
31

解答:エ

<解説>

各パスとその所要日数を求めると、

A → F → D → I  3+14+6+5=28
A → E → C → D → I 3+5+8+6+5=27
A → E → G → D → I 3+5+11+6+5=30
A → E → H → I  3+5+15+5=28
A → B → C → D → I 3+6+8+6+5=28
A → B → G → D → I 3+6+11+6+5=31
A → B → H → I 3+6+15+5=29

となる。クリティカルパスはA→C→D→E→H(31日)である。
