平成24年度春季問題

問題7

過去のプロジェクトの開発実績から構築した作業配分モデルがある。 要件定義からシステム内部開発までをモデルどおりに228日で完了してプログラム開発に入り、200本のプログラムのうち100本のプログラム開発を完了し、残り100本は未着手である。 プログラム開発移行もモデルどおりに進捗するとき、プロジェクト全体の完了まであと何日かかるか。

140
150
161
172

過去のプロジェクトの開発実績から構築した作業配分モデルがある。 要件定義からシステム内部開発までをモデルどおりに228日で完了してプログラム開発に入り、200本のプログラムのうち100本のプログラム開発を完了し、残り100本は未着手である。 プログラム開発移行もモデルどおりに進捗するとき、プロジェクト全体の完了まであと何日かかるか。

140
150
161
172

解答:イ

<解説>

  1. プロジェクト全体の予定日数を計算する。

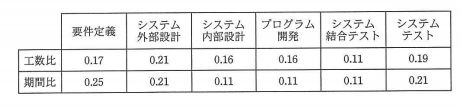

    要件定義からシステム内部設計までを,228 日で完了したとしているので,
    要求定義(0.25)+システム外部設計(0.21)+システム内部設計(0.11)= 0.57 を 228 日で完了している。
    したがって,プロジェクト全体の予定日数は,228 ÷ 0.57 = 400 日である。
  2. プログラム開発の進捗率を計算する。
    200 本が全体のプログラム本数である。100 本が完成し,残り 100 本が未着手なので,プログラム開発の進捗率は半分である。
    これを期間比に換算すると,0.11÷2= 0.055 である。
  3. プロジェクト全体の完了までに必要な日数を計算する。
    残りの工程の期間比は,残りのプログラム開発(0.055)+結合テスト (0.11)+システムテスト(0.21)= 0.375 である。
    つまり,残り日数は 0.375 × 400 = 150 日 である。
