令和2年度秋季問題
問題7

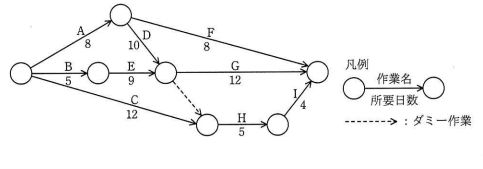

あるプロジェクトの作業が図のとおり計画されているとき,最短日数で終了するためには,作業Hはプロジェクトの開始から遅くとも何日経過した後に開始しなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
あるプロジェクトの作業が図のとおり計画されているとき,最短日数で終了するためには,作業Hはプロジェクトの開始から遅くとも何日経過した後に開始しなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
解答:エ
<解説>
アローダイアグラムに関する問題である。
作業H の最遅開始時間が問われているので,まずはクリティカルパスを明確にする。

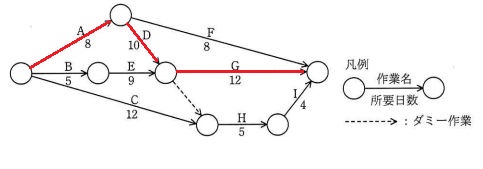

クリティカルパス(作業の所要日数)はA→D→Gの30日になる(下図の赤矢印)。
次に,作業H,I の所要日数を求め,作業H の最遅開始日を求める。
作業H,I の所要日数の合計値は9 日。作業の所要日数の30 日から9 日を差し引いた21 日が作業H の最遅開始日となる。
したがって、正解はエとなる。
