- トップページ
- プロジェクトマネージャ 午前2
- 令和3年度秋季問題一覧
- 令和3年度秋季問題13-解答・解説-分析
令和3年度秋季問題
問題13
新しく編成するプロジェクトチームの開発要員投入計画に基づいてPCをレンタルで調達する。調達の条件を満たすレンタル費用の最低金額は何千円か。
ア | 350 |
イ | 470 |
ウ | 480 |
エ | 500 |
新しく編成するプロジェクトチームの開発要員投入計画に基づいてPCをレンタルで調達する。調達の条件を満たすレンタル費用の最低金額は何千円か。

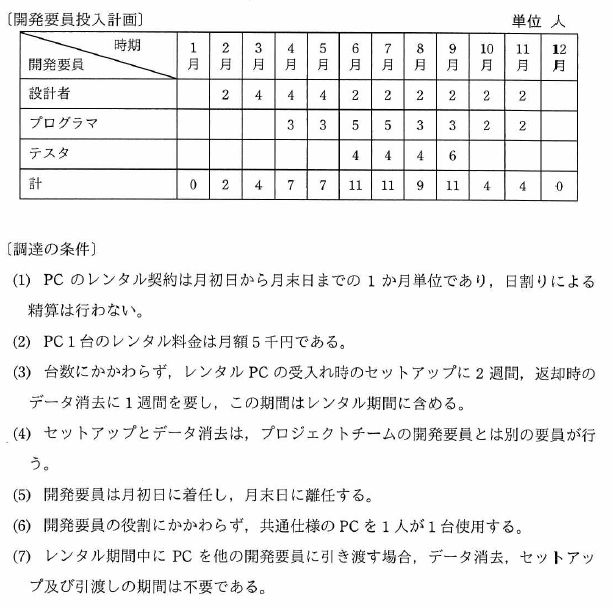

〔調達の条件〕 PCのレンタル契約は月初日から月末日までの1か月単位であり,日割りによる精算は行わない。 PC1台のレンタル料金は月額5千円である 台数にかかわらず,レンタルPCの受入れ時のセットアップに2週間,返却時のデータ消去に1週間を要し,この期間はレンタル期間に含める。 セットアップとデータ消去は,プロジェクトチームの開発要員とは別の要員が行う。 開発要員は月初日に着任し,月末日に離任する。 開発要員の役割にかかわらず,共通仕様のPCを1人が1台使用する。 レンタル期間中にPCを他の開発要員に引き渡す場合,データ消去,セットアップ及び引渡しの期間は不要である。
ア | 350 |
イ | 470 |
ウ | 480 |
エ | 500 |
解答:イ
<解説>
全ての開発要員が1人1台のPCを使用するため,開発要員がプロジェクトの作業に必要なPCの述べ台数(台月)は工数である70(人月)と等しい。
また,PCのセットアップに2週間,返却時のデータ消去に1週間要するということであるが,PCのレンタルは1か月単位なので,PCの利用を開始する前の1か月,
PCの利用が終了した次の1か月,プラスでレンタル契約を行う必要がある。つまり,PCの増減が発生するときには,プラス1か月を加算しなければならない。
(例えば,2月に2台必要になるので,1月に2台分の契約が追加となる。9月で7台利用終了するので,10月に7台分の返却が発生する)
ただし,8月については,前後の月(7月と9月)にそれぞれ11台必要なのに8月だけ9台しか必要ではなくなる。
このとき,7月をもって2台を返却し,9月から2台追加すると追加,返却にともない4(台月)の契約が追加となる。それよりも8月は,利用者はいないが2台分の契約をそのままにしておけば,工数にプラスしなければならない述べPC台数は2(台月)で済む。

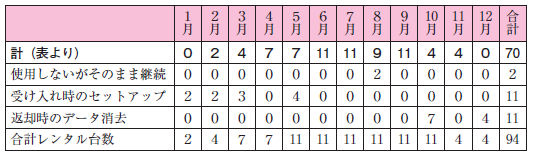

したがって,8月だけ台数は据え置き(2台分追加),それ以外は要員が増える前,要員が減るときに増減要員数分をプラスすると, 24(台月)プラスする必要があることになる。つまり,契約としては 70(台月)+24(台月)=94(台月)必要となる。PC1台のレンタル料は5千円なので,調達の条件を満たすレンタル費用の最低金額は,94(台月)×5(千円)=470(千円)となる。したがって,正解はイである。
お問い合わせ
