  3. 令和4年度秋季問題

令和4年度秋季問題

問題6

JIS Q 21500:2018(プロジェクトマネジメントの手引)によれば,対象群"資源"に属するプロセスである"資源の管理"の目的はどれか。

活動リストの活動ごとに必要な資源を決定する。
継続的にプロジェクトチーム構成員のパフォーマンス及び相互関係を改善する。
チームのパフォーマンスを最大限に引き上げ,フィードバックを提供し,課題を解決し,コミュニケーションを促し,変更を調整して,プロジェクトの成功を達成する。
プロジェクトの要求事項を満たすように,プロジェクト作業の実施に必要な資源を確保し,必要な方法で配分する。

解答・解説へ

問題7

EVMを使用してマネジメントをしているプロジェクトで,進捗に関する指標値は次のとおりであった。このプロジェクトに対する適切な評価と対策はどれか。

〔進捗に関する指標値〕

CPI(コスト効率指数):0.9

SPI(スケジュール効率指数):1.1

BAC(完成時総予算)に基づくTCPI(残作業効率指数):1.2

コストが予算を超えているが,スケジュールには余裕があり,残作業のコスト効率を計画よりも上げる必要はないので,CPIに基づいて完成までに必要なコストを予測する。
コストが予算を超えているので,完成時総予算を超過するおそれがあるが,スケジュールには余裕があるので,残作業のコスト効率を上げる対策を検討するか,コンティンジェンシー予備費の使用を検討する。
コストには余裕があるが,スケジュールが予定より遅れており,残作業のコスト効率を計画よりも上げる必要があるので,ファストトラッキングなどを用いたスケジュール短縮を検討するとともに,コンティンジェンシー予備費の使用を検討する。
コストには余裕があるので,残作業のコスト効率を計画よりも上げる必要はないが,スケジュールが予定より遅れているので,クラッシングなどを用いたスケジュール短縮を検討する。

解答・解説へ

問題8

ソフトウェア開発プロジェクトにおいてWBSを使用する目的として,適切なものはどれか。

開発の期間と費用がトレードオフの関係にある場合に,総費用の最適化を図る。
作業の順序関係を明確にして,重点管理すべきクリティカルパスを把握する。
作業の日程を横棒(バー)で表して,作業の開始や終了時点,現時点の進捗を明確にする。
作業を階層的に詳細化して,管理可能な大きさに細分化する

解答・解説へ

問題9

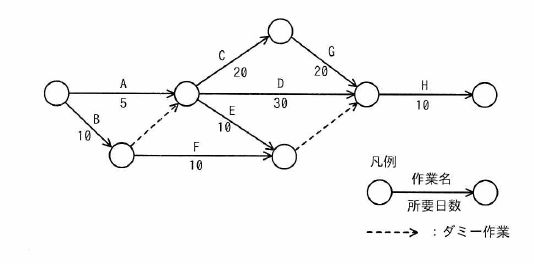

図のアローダイアグラムから読み取れることとして,適切なものはどれか。ここで,プロジェクトの開始日を1日目とする。

作業Cを最も早く開始できるのは6日目である。
作業Dはクリティカルパス上の作業である。
作業Eの総余裕時間は30日である。
作業Fを最も遅く開始できるのは11日目である。

解答・解説へ

問題10

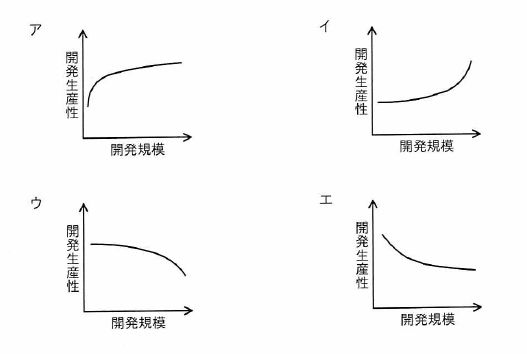

COCOMOには,システム開発の工数を見積もる式の一つとして次式がある。  開発工数=3.0×(開発規模)1.12 この式を基に,開発規模と開発生産性(開発規模/開発工数)の関係を表したグラフはどれか。ここで,開発工数の単位は人月,開発規模の単位はキロ行とする。

解答・解説へ
