- トップページ
- ITサービスマネージャ
- 平成22年度秋季問題一覧
- 平成22年度秋季問題18-解答・解説-分析
平成22年度秋季問題
問題18

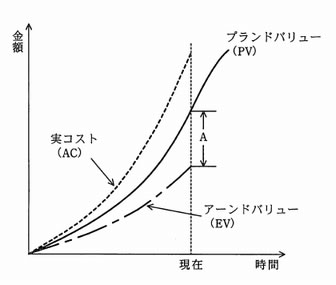

EVM(Earned Value Management)は、プロジェクトのスケジュールの遅れやコストの超過を可視化できる進捗管理手法である。 図中のAが示すものはどれか。
ア | 実質的な削減金額 |
イ | 実質的な超過金額 |
ウ | 進捗の遅延日数 |
エ | 進捗の遅れを金額で表した額 |
EVM(Earned Value Management)は、プロジェクトのスケジュールの遅れやコストの超過を可視化できる進捗管理手法である。 図中のAが示すものはどれか。
ア | 実質的な削減金額 |
イ | 実質的な超過金額 |
ウ | 進捗の遅延日数 |
エ | 進捗の遅れを金額で表した額 |
解答:エ
<解説>
EVM(Earned Value Management:アーンドバリュー分析)とは、プロジェクトマネジメントにおいて進捗状況の把握・管理を行う手法である。
EVMでは、コスト,スケジュール(進捗)の両面からプロジェクトの状況とパフォーマンスを数値化することができる。
EVMで使用される主な用語は次のとおりである。
- AC(Actual Cost:実コスト)
- 発生したコストの総額
- EV(Earned Value:出来高)
- 完了した作業の承認済み予算で図った価値
- PV(Planned Value:計画価値)
- 予定した作業に割り当てられた承認済み予算
- SV(Schedule Variance:スケジュール差異)
- SV=EV-PV
作業の進捗をスケジュールと比較して金額換算したもの。
SV>0ならスケジュールより早く進んでいること,SV<0ならスケジュールより遅れて進んでいることを示す。 - CV(Cost Variance:コスト差異)
- CV=EV-AC
発生した実コストを予定コストと比較した差異。
CV>0なら実コストが予算内に収まっていることを示しCV<0なら予算超過していることを示す。 - WP(Work Packae:ワークパッケージ)
- WBSにおけるコントロールの最小単位,詳細作業
- CPI(Cost Performance Index:コスト効率指数)
- CPI=EV / AC
- SPI(Schedule Performance Index:スケジュール効率指数)
- SPI=EV / PV
- BAC(Budget at Completion:完成時総予算)
- プロジェクトの完了時の実行予算総額
- EAC(Estimate At Completion:完成時総コスト見積り)
- プロジェクトの総コストの予測
EAC=AC+(BAC-EV) / CV

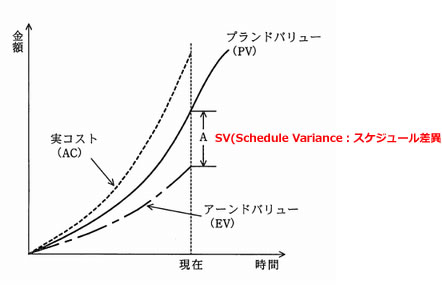

この図では、EVとよりPVの差異を比較しているのでAはSVである。
またPV>EVなので(SV<0)なので作業の進捗はスケジュールより遅れていることが分かる。
よって、(エ)進捗の遅れを金額で表した額が正解である。
キーワード
- 「EVM(アーンドバリューマネジメント)」関連の過去問題・・・EVM(アーンドバリューマネジメント)とは
- 応用情報技術者 平成21年度(秋季) 問51
- 応用情報技術者 平成24年度(春季) 問52
- 応用情報技術者 平成24年度(秋季) 問53
- 応用情報技術者 平成25年度(秋季) 問53
- 応用情報技術者 平成26年度(春季) 問52
- 応用情報技術者 平成26年度(秋季) 問53
- 応用情報技術者 平成27年度(秋季) 問52
- 高度共通 午前1 平成21年度(秋季) 問18
- 高度共通 午前1 平成24年度(春季) 問18
- 高度共通 午前1 平成24年度(秋季) 問19
- プロジェクトマネージャ 午前2 平成21年度(春季) 問2
- プロジェクトマネージャ 午前2 平成22年度(春季) 問7
- ITサービスマネージャ 平成22年度(秋季) 問18
- ITサービスマネージャ 平成23年度(秋季) 問17
- プロジェクトマネージャ 午前2 平成25年度(春季) 問11
- プロジェクトマネージャ 午前2 平成27年度(春季) 問10
- プロジェクトマネージャ 午前2 平成28年度(春季) 問8
- プロジェクトマネージャ 午前2 平成29年度(春季) 問12
お問い合わせ
