問題7

プロジェクト期間の80%を超過した時点での進捗率が70%、発生したコストは8,500万円であった。完成時総予算は1億円であり、プランドバリューはプロジェクトの経過期間に比例する。このときの適切な分析結果はどれか。

アーンドバリューは8,500万円である。
コスト差異は-1,500万円である。
実コストは7,000万円である。
スケジュール差異は- 500万円である。

プロジェクト期間の80%を超過した時点での進捗率が70%、発生したコストは8,500万円であった。完成時総予算は1億円であり、プランドバリューはプロジェクトの経過期間に比例する。このときの適切な分析結果はどれか。

アーンドバリューは8,500万円である。
コスト差異は-1,500万円である。
実コストは7,000万円である。
スケジュール差異は- 500万円である。

解答:イ

<解説>

EVM(Earned Value Management)とは、プロジェクトマネジメントにおいて進捗状況の把握・管理を行う手法である。

EVMでは、コスト,スケジュール(進捗)の両面からプロジェクトの状況とパフォーマンスを数値化することができる。

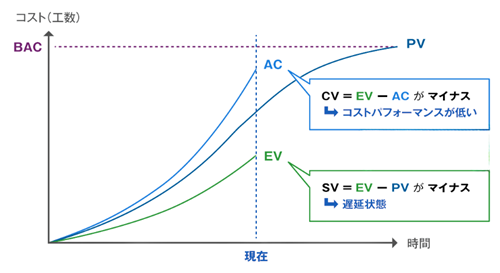

各選択肢の説明を下記に記す。

PV(Planned Value:実行予算)
計画時点で見積もった予算コストである。
EV(Earned Value:達成額)
現時点までに完成した作業の予算コストである。
AC(Actual Cost:実コスト)
現時点までに完了した作業の実コストである。
CV(Cost Variance:コスト差異)
コストに関する予実差である。
CV=EV - ACで算出される。(0以上であれば良好)
SV(Schedule Variance:スケジュール差異)
コストに関する予実差である。
SV=EV - PVで算出される。 (0以上であれば良好)
