平成23年度特別問題
問題51

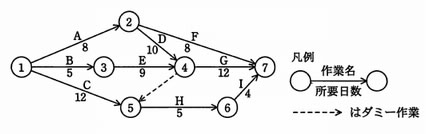

あるプロジェクトの作業が図に従って計画されているとき、最短日数で終了するためには、結合点⑤はプロジェクトの開始から遅くとも何日後に通過していなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
あるプロジェクトの作業が図に従って計画されているとき、最短日数で終了するためには、結合点⑤はプロジェクトの開始から遅くとも何日後に通過していなければならないか。
ア | 12 |
イ | 14 |
ウ | 18 |
エ | 21 |
解答:エ
<解説>

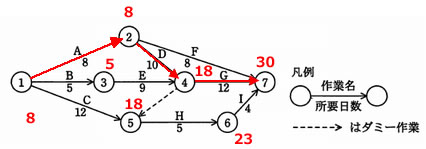

- プロジェクト全体の最短開始日・クリティカルパスを求める。
下図より、クリティカルパスは①→②→④→⑦,全作業工数は30日である。
- 結合点⑤が、プロジェクトの開始から遅くとも何日後に通過していなければならないか計算する。

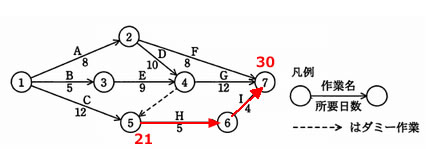

⑤→⑥→⑦間の作業日数には、9日間要するので、30日-9日=21日となる。
したがって、エが正解である。
分類
キーワード
- 「アローダイアグラム(PERT)」関連の過去問題・・・アローダイアグラム(PERT)とは
- ITパスポート 平成21年度(春季) 問48
- ITパスポート 平成21年度(春季) 問50
- ITパスポート 平成22年度(春季) 問35
- ITパスポート 平成22年度(秋季) 問46
- ITパスポート 平成23年度(特別) 問48
- ITパスポート 平成23年度(秋季) 問14
- ITパスポート 平成24年度(秋季) 問49
- 基本情報技術者 平成16年度(秋季) 問54
- 基本情報技術者 平成18年度(春季) 問46
- 基本情報技術者 平成19年度(秋季) 問48
- 基本情報技術者 平成20年度(春季) 問75
- 基本情報技術者 平成21年度(春季) 問51
- 基本情報技術者 平成22年度(秋季) 問52
- 基本情報技術者 平成23年度(秋季) 問51
- 基本情報技術者 平成24年度(春季) 問52
- 基本情報技術者 平成24年度(秋季) 問52
- 基本情報技術者 平成25年度(春季) 問52
- 応用情報技術者 平成21年度(秋季) 問50
- 応用情報技術者 平成22年度(秋季) 問52
- 応用情報技術者 平成23年度(特別) 問51
- 応用情報技術者 平成24年度(春季) 問51
- 応用情報技術者 平成24年度(秋季) 問52
- 応用情報技術者 平成27年度(春季) 問51
- 応用情報技術者 平成27年度(秋季) 問53
- 高度共通 午前1 平成22年度(秋季) 問19
- 高度共通 午前1 平成24年度(秋季) 問18
- プロジェクトマネージャ 午前2 平成25年度(春季) 問8
- プロジェクトマネージャ 午前2 平成26年度(春季) 問8
お問い合わせ
