平成26年度春季問題
問題8

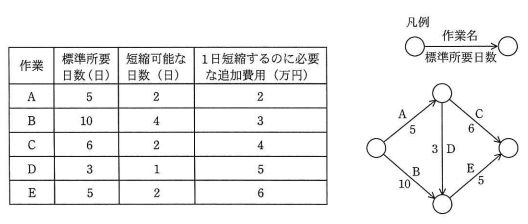

表は、あるプロジェクトの作業リストであり、図は、各作業の関係を表したアローダイアグラムである。 このプロジェクトの所要期間を3日短縮するためには、追加費用は最低何万円必要か。
ア | 9 |
イ | 11 |
ウ | 12 |
エ | 14 |
表は、あるプロジェクトの作業リストであり、図は、各作業の関係を表したアローダイアグラムである。 このプロジェクトの所要期間を3日短縮するためには、追加費用は最低何万円必要か。
ア | 9 |
イ | 11 |
ウ | 12 |
エ | 14 |
解答:イ
<解説>
- 当初のプロジェクトの所要日数及びクリティカルパスは次の図のようになる。
- 修正後の所要日数及びクリティカルパスは次のようになる。
- Aを1日、Bを3日間短縮するので3×3+2×1=(イ)11万円となる。
キーワード
- 「アローダイアグラム(PERT)」関連の過去問題・・・アローダイアグラム(PERT)とは
- ITパスポート 平成21年度(春季) 問48
- ITパスポート 平成21年度(春季) 問50
- ITパスポート 平成22年度(春季) 問35
- ITパスポート 平成22年度(秋季) 問46
- ITパスポート 平成23年度(特別) 問48
- ITパスポート 平成23年度(秋季) 問14
- ITパスポート 平成24年度(秋季) 問49
- 基本情報技術者 平成16年度(秋季) 問54
- 基本情報技術者 平成18年度(春季) 問46
- 基本情報技術者 平成19年度(秋季) 問48
- 基本情報技術者 平成20年度(春季) 問75
- 基本情報技術者 平成21年度(春季) 問51
- 基本情報技術者 平成22年度(秋季) 問52
- 基本情報技術者 平成23年度(秋季) 問51
- 基本情報技術者 平成24年度(春季) 問52
- 基本情報技術者 平成24年度(秋季) 問52
- 基本情報技術者 平成25年度(春季) 問52
- 応用情報技術者 平成21年度(秋季) 問50
- 応用情報技術者 平成22年度(秋季) 問52
- 応用情報技術者 平成23年度(特別) 問51
- 応用情報技術者 平成24年度(春季) 問51
- 応用情報技術者 平成24年度(秋季) 問52
- 応用情報技術者 平成27年度(春季) 問51
- 応用情報技術者 平成27年度(秋季) 問53
- 高度共通 午前1 平成22年度(秋季) 問19
- 高度共通 午前1 平成24年度(秋季) 問18
- プロジェクトマネージャ 午前2 平成25年度(春季) 問8
- プロジェクトマネージャ 午前2 平成26年度(春季) 問8
お問い合わせ
