平成24年度秋季問題
問題52

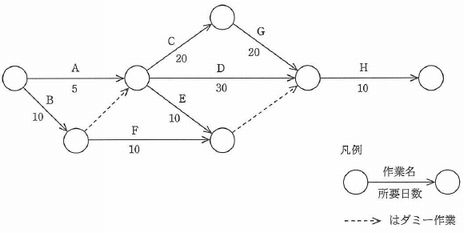

図のアローダイアグラムから読み取れることのうち、適切なものはどれか。 ここで、プロジェクトの開始日は0日目とする。
ア | 作業Cを最も早く開始できるのは5日目である。 |
イ | 作業Dはクリティカルパス上の作業である。 |
ウ | 作業Eの余裕日数は30日である。 |
エ | 作業Fを最も遅く開始できるのは10日目である。 |
図のアローダイアグラムから読み取れることのうち、適切なものはどれか。 ここで、プロジェクトの開始日は0日目とする。
ア | 作業Cを最も早く開始できるのは5日目である。 |
イ | 作業Dはクリティカルパス上の作業である。 |
ウ | 作業Eの余裕日数は30日である。 |
エ | 作業Fを最も遅く開始できるのは10日目である。 |
解答:ウ
<解説>

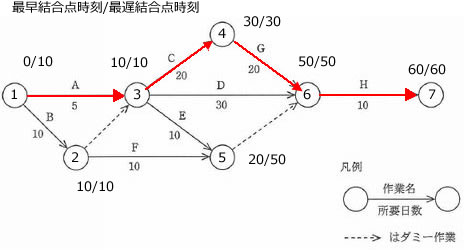

アローダイアグラムに最速結合点時刻と最遅結合点時刻を記述すると次のようになる。
ア | × | 結合点3の最速結合点時刻は10である。したがって、最も早く開始できるのは10日目である。 |
イ | × | クリティカルパスは、赤い線上のA(5)→C(20)→G(20)→H(10)である。したがって、作業Dはクリティカルパス上にない。 |
ウ | ○ | 結合点5の最速結合点時刻は20、最遅結合点時刻は50である。したがって、作業Eの余裕日数は30日である。 |
エ | × | 結合点5の最遅結合点時刻は50である。したがって作業Fには40日(50-10)の余裕がある。 |
キーワード
- 「アローダイアグラム(PERT)」関連の過去問題・・・アローダイアグラム(PERT)とは
- ITパスポート 平成21年度(春季) 問48
- ITパスポート 平成21年度(春季) 問50
- ITパスポート 平成22年度(春季) 問35
- ITパスポート 平成22年度(秋季) 問46
- ITパスポート 平成23年度(特別) 問48
- ITパスポート 平成23年度(秋季) 問14
- ITパスポート 平成24年度(秋季) 問49
- 基本情報技術者 平成16年度(秋季) 問54
- 基本情報技術者 平成18年度(春季) 問46
- 基本情報技術者 平成19年度(秋季) 問48
- 基本情報技術者 平成20年度(春季) 問75
- 基本情報技術者 平成21年度(春季) 問51
- 基本情報技術者 平成22年度(秋季) 問52
- 基本情報技術者 平成23年度(秋季) 問51
- 基本情報技術者 平成24年度(春季) 問52
- 基本情報技術者 平成24年度(秋季) 問52
- 基本情報技術者 平成25年度(春季) 問52
- 応用情報技術者 平成21年度(秋季) 問50
- 応用情報技術者 平成22年度(秋季) 問52
- 応用情報技術者 平成23年度(特別) 問51
- 応用情報技術者 平成24年度(春季) 問51
- 応用情報技術者 平成24年度(秋季) 問52
- 応用情報技術者 平成27年度(春季) 問51
- 応用情報技術者 平成27年度(秋季) 問53
- 高度共通 午前1 平成22年度(秋季) 問19
- 高度共通 午前1 平成24年度(秋季) 問18
- プロジェクトマネージャ 午前2 平成25年度(春季) 問8
- プロジェクトマネージャ 午前2 平成26年度(春季) 問8
お問い合わせ
