必ず受かる情報処理技術者試験

当サイトは、情報処理技術者試験に合格するためのWebサイトです。
ITパスポート試験,基本情報技術者,応用情報技術者,高度試験の過去問題と解答及び詳細な解説を掲載しています。
  1. トップページ
  2. 高度共通 午前1
  3. 平成24年度秋季問題一覧
  4. 平成24年度秋季問題18-解答・解説-分析

平成24年度秋季問題

問題18

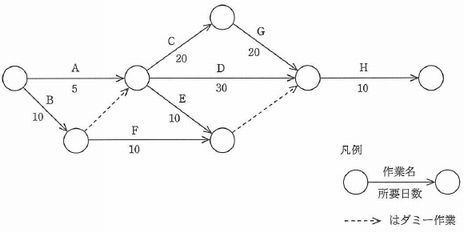

図のアローダイアグラムから読み取れることのうち、適切なものはどれか。 ここで、プロジェクトの開始日は0日目とする。

作業Cを最も早く開始できるのは5日目である。
作業Dはクリティカルパス上の作業である。
作業Eの余裕日数は30日である。
作業Fを最も遅く開始できるのは10日目である。

図のアローダイアグラムから読み取れることのうち、適切なものはどれか。 ここで、プロジェクトの開始日は0日目とする。

作業Cを最も早く開始できるのは5日目である。
作業Dはクリティカルパス上の作業である。
作業Eの余裕日数は30日である。
作業Fを最も遅く開始できるのは10日目である。

解答:ウ

<解説>

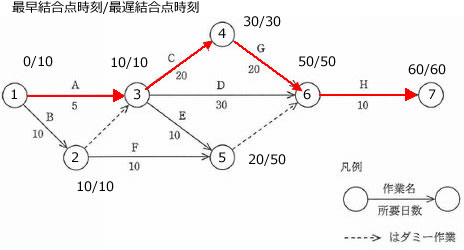

アローダイアグラムに最速結合点時刻と最遅結合点時刻を記述すると次のようになる。

× 結合点3の最速結合点時刻は10である。したがって、最も早く開始できるのは10日目である。
× クリティカルパスは、赤い線上のA(5)→C(20)→G(20)→H(10)である。したがって、作業Dはクリティカルパス上にない。
結合点5の最速結合点時刻は20、最遅結合点時刻は50である。したがって、作業Eの余裕日数は30日である。
× 結合点5の最遅結合点時刻は50である。したがって作業Fには40日(50-10)の余裕がある。

分類

キーワード
