問題8

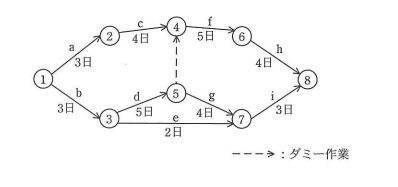

次のアローダイアグラムを基にして要員計画を立てる。 要員数の増減を極力抑え、かつ、最短日数で終えられるように計画を立てる場合、1日当たりの最大要員数は何名になるか。 ここで、各工程は1名で作業するものとする。

2
3
4
5

次のアローダイアグラムを基にして要員計画を立てる。 要員数の増減を極力抑え、かつ、最短日数で終えられるように計画を立てる場合、1日当たりの最大要員数は何名になるか。 ここで、各工程は1名で作業するものとする。

2
3
4
5

解答:ア

<解説>

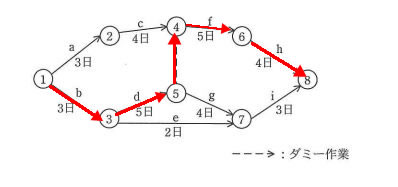

  1. クリティカルパスは,①→③→⑤→④→⑥→⑧ であり,全体の所要日数は, b(3 日)+ d(5 日)+ダミー作業+ f(5 日)+ h(4 日)= 17 日になる。
  2. クリティカルパス上になるa,c,e,g,iの所要日数はa(3 日)+ c(4 日)+e(2 日)+ g(4 日)+ i(3 日)= 16 日になる。
  3. したがって、1の作業を行う要員1名と2の作業を行う傭員1名がいれば、最短日数で作業を終えることができる。
