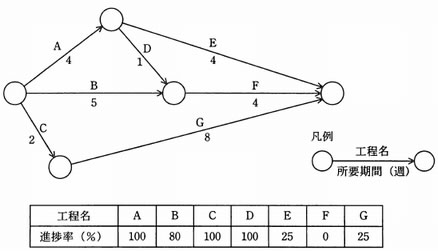

平成22年度秋季問題

問題46

図のアローダイアグラムで示される日程のプロジェクトが開始されてから5週が経過した。各工程の進捗率が表に示すとおりの場合、プロジェクト完了の遅延につながる工程はどれか。ここで、今後の各工程の作業は、当初の予定取どおり進むものとする。

B
E
F
G

図のアローダイアグラムで示される日程のプロジェクトが開始されてから5週が経過した。各工程の進捗率が表に示すとおりの場合、プロジェクト完了の遅延につながる工程はどれか。ここで、今後の各工程の作業は、当初の予定取どおり進むものとする。

B
E
F
G

解答:エ

<解説>

  1. プロジェクト完了の遅延につながる工程なので、クリティカルパスを計算する。

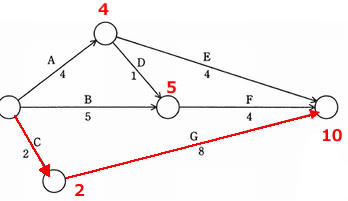

    下図より、クリティカルパスはC → G = 10である。
  2. Cは2週間作業に要するので作業開始から5週間後なのでGは3週間分の作業が終わっている必要がある。
    しかし、Gの進捗率は25%なので、2週間分(8×0.25=2)の作業しか終わっていない。
    したがって、Gが1日作業が遅れている。
